LETOU乐投

LETOU乐投


新闻动态 News information

攻坚克难 锐意进取 ——渔业产业园公司党支部“党建到田头”党员突击队多举措推进园区基础设施项目建设

2021-04-01 11077次浏览

攻坚克难  锐意进取

——渔业产业园公司党支部“党建到田头”党员突击队多举措推进园区基础设施项目建设



LETOU乐投渔业产业园基础设施配套工程(一期)项目和示范园区水治理项目建设受施工场地收地、设备采购安装等因素影响 ,截至今年2月6日 ,建设进度仍不到总工程量的40%。因渔业产业园创建验收需要 ,市农业农村局要求加快园区基础设施项目建设 ,务必于2021年3月15日前完成 ,压缩工期接近两个月。为按时保质保量完成以上建设任务 ,在公司党委书记提议 ,公司党务工作部指导下 ,于2月7日 ,渔业产业园公司党支部于与施工单位党支部联合成立“党建到田头”党员突击队 ,17名党员全部参与其中 ,共分为电力工程组、道路供排水水治理及棚房建设组、后勤保障督办组等三个突击小组 ,发挥党员先锋模范作用 ,助推园区以上两个基础设施项目建设。

渔业产业园基础设施配套工程(一期)项目有供水、排水、道路、供电、棚房5个子项工程 ,突击队首先配合工程部梳理出尚未完成的工程量清单:1、电力工程:剩余五个配电房 ,65根电线杆 ,6个高压塔 ,4个计量房;2、三号路挡墙1200米、6个水窦、供水管铺设;3、水产品检测用房基础刚刚开始;4、水治理设备购买和安装调试。工期紧 ,临近春节用工和原材料供应严重不足 ,任务十分艰巨 ,但必须完成 ,这是突击队接到任务的第一反应。突击队想尽办法 ,多举措多层面对项目建设提供支持和帮助:

1、制订施工计划 ,严格组织实施。电力工程等两个施工突击小组 ,配合产业园公司工程部、工程建设项目部 ,按照3月15日必须完成任务 ,倒排施工计划 ,项目部每天在工作群里更新施工进度。后勤保障督办组每天、工程施工突击小组定期派出人员到现场检查 ,在督办施工进度的同时 ,对施工质量及安全方面进行监管 ,发现问题能第一时间作出反应 ,及时调整对策和修正 ,其中电力工程立杆过程中 ,电力工程组全程旁站监督;水窦和水产品检测用房施工过程中 ,突击小组人员重点跟进进场材料和钢结构焊接质量。期间共派出检查约60批次 ,100人次。

2、协调施工单位加大施工投入 ,抢进度。临近春节期间 ,施工人员陆续休假 ,人力资源不足是抢工期的首要难题 ,施工机械设备不足也是影响进度的关键。突击小组在努力协调的同时 ,也请求公司党委书记钟惠彪、副总吴永中介入协调 ,在两位公司领导的协调下 ,施工单位全方位加大投入 ,春节期间停工时间缩短到最少的4天 ,施工进度没有落下。因临近春节及受疫情影响 ,施工队伍部分人员出现人心涣散 ,后勤保障督办组安排人员深入队伍 ,了解他们需求 ,协助施工单位做好施工人员安抚工作和落实好施工人员放假返家的后勤保障 ,解决他们后顾之忧 ,充分调动积极性。施工单位党支部协助项目部全力组织资源 ,沟通协调其他项目部借调专业施工人员和施工设备 ,设备和人员的投入是7日之前的两倍以上。后勤保障组成员协助施工单位每天组织送餐到现场 ,与施工人员一同吃饭 ,提高有效工作时间 ,极大地鼓舞了士气 ,每天的施工时间也比之前延长两小时以上 ,最多的一天内施工时间达到16小时。

3、积极主动参与调整施工方案 ,保证施工顺利推进。2月7日前 ,电力工程一直没有进场施工 ,主要是受到施工方案报批影响 ,同时也存在一些施工方案与现场条件有冲突 ,无法施工 ,有些施工方案投入大 ,且不能保证按期完成任务 ,后续的电力维修和安全也存在一定的问题。为保障施工顺利进行 ,一些施工方案修改是必须的 ,电力工程突击小组组长吴永中多次召开专题会议 ,并亲自带队进行实地勘察 ,商讨变更方案 ,最终敲定方案使到电力工程得以顺利实施。

4、做好原材料供应商、政府管理部门协调工作。三号路挡土墙基础和水产品检测用房的基础建设是年前施工的重中之重 ,如果这两个分项目基础在年前完成不了 ,意味着施工节点都要延后。在所有工作有条不紊进行的时候 ,却收到混凝土站春节停产通知 ,负责道路和棚房的突击小组组长小钟得到消息后 ,马上与施工方一同奔赴混凝土站沟通协调 ,争取到混凝土站加班供材料到年二十九(2月10日) ,保证挡土墙基础和水产品检测用房基础在时间节点之内完成。六个水窦施工过程中 ,因为河涌水位过高影响施工 ,后勤保障突击小组安排专人与水务局沟通 ,施工期间在水位最低时关闭闸门 ,为水下施工提供了便利条件。

5、组织召开施工周例会。坚持每周召开施工例会 ,2 月7日至3月7日共召开周施工例会5 次 ,党员突击队队长梁坤、副队长胡国平 ,突击队小组组长吴永中、钟泽昌、史鹏翔等人每次都参加会议。周施工例会主要检讨一周以来的施工计划和进度、施工设计方案、施工质量和安全、概算送审等工作内容 ,会议上突击队员积极发表意见 ,吴永中副总经理针对会上提出的问题和综合大家的讨论意见 ,当场落实解决涉及20多个问题的措施和办法。

6、勇于担当 ,主动作为。临近完工限期 ,突击队倍感压力 ,为保证在3月15日前全面完成基础设施项目建设 ,工程突击小组勇于担当 ,不计较个人得失 ,自3月8日起至15日(包括星期六、日) ,主动安排突击队成员参与施工现场值班 ,制定每天值班路线 ,对各个施工点进行巡查 ,及时发现问题及时处理 ,与施工人员一起奋战在施工第一线 ,直到晚上11点施工结束后才回家。

7、做好施工场地收地工作 ,理顺施工对周边耕户影响。园区基础设施工程项目用地 ,还有部分场地在耕户手里没有收回 ,后勤保障督办突击小组负责开展收地工作 ,突击队员不怕苦 ,不怕累 ,不怕耕户骂 ,积极与耕户沟通 ,保证及时收回土地交付施工。在道路、水闸等项目施工前 ,工程突击队员要求施工单位优化施工程序 ,提高交叉作业工作效率和施工安全性 ,同时减少对周边农户的生产影响 ,但在实际施工过程中 ,还是对农户养殖造成一定影响 ,发生至少两次以上因影响生产而阻挠施工事件 ,突击队员及时介入处理 ,化解矛盾 ,保证工程继续正常施工。

8、协助示范园区水治理工程施工单位解决施工困难。示范园区水治理工程主要受到疫情和建设资金影响 ,造成设备采购和安装技术人员未能及时到位 ,突击队员多方面协助施工单位及时解决困难 ,保证工程顺利推进。

在此期间 ,党员突击队全体成员始终站在施工一线 ,协助施工单位解决各方面困难 ,每日跟踪进度 ,服务于施工管理 ,确保每一个工期节点得以顺利完成。截止2021年3月15日 ,渔业产业园基础设施配套工程(一期)项目和示范园区水治理项目均已顺利完成。3月16日区农业农村局初检 ,17日市农业农村局正式检查都顺利通过。

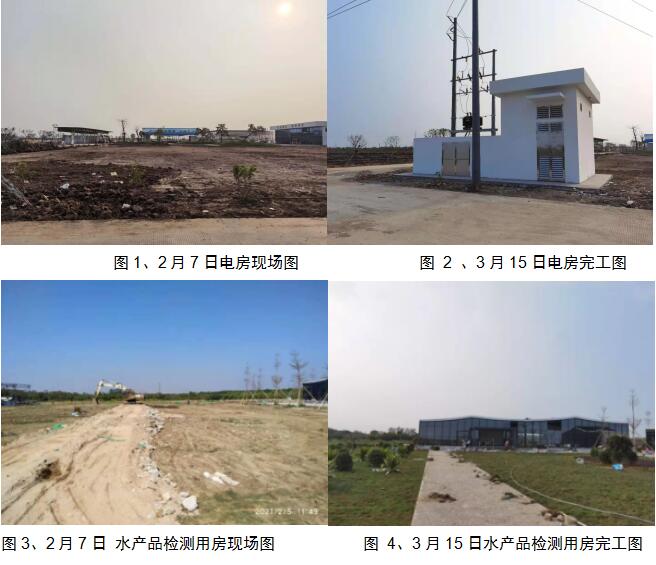

附施工前后图:

LETOU - 乐投(中文)官方网站

通过成立“党建到田头”党员突击队 ,发挥党员先锋模范作作用 ,按时保质安全完成渔业产业园基础设施项目建设。此次活动中 ,党员突击队充分发挥党员带头和基层党组织的战斗堡垒作用 ,走进田头 ,融入群众 ,深入一线解决实际问题 ,以实际行动践行“不忘初心 ,牢记使命”;一群具有坚定信仰的共产党员行动起来 ,没有什么困难是解决不了的;共产党员的先进性要落实到具体工作中去。在今后的工作中 ,党员始终要心系群众 ,奋发进取 ,立足岗位 ,无私奉献 ,充分发挥先锋模范作用 ,吃苦在前 ,享受在后 ,时刻不忘对组织和人民群众的庄严承诺。







                           渔业产业园公司党支部

                              2021年3月22日

展开图片logo
友情链接:
LETOU乐投区府网站
【网站地图】
